بدء تركيب المستوى الخامس من وعاء الاحتواء الداخلي لمبنى المفاعل بالوحدة النووية الأولى بمحطة الضبعة



شهد موقع محطة الضبعة النووية، الأربعاء الماضي، بدء أعمال تركيب المستوى الخامس من وعاء الاحتواء الداخلي لمبنى المفاعل بالوحدة النووية الأولى، وذلك من منسوب 37.100+ إلى 44.60+، وفقًا لبيان صادر عن وزارة الكهرباء.

ويُعد وعاء الاحتواء الداخلي هيكلًا أسطوانيًا يضم المفاعل النووي والمعدات الخاصة بالدائرة الأولية للمحطة، بينما يتكون المستوى الخامس من 12 شريحة مسبقة الصنع جرى تصنيعها داخل موقع المحطة النووية بالضبعة.

ويبلغ ارتفاع شرائح المستوى الخامس نحو 7.5 أمتار، فيما يتراوح وزن الشريحة الواحدة بين 40 و45 طنًا، وفقًا لطبيعة عناصرها الهيكلية.

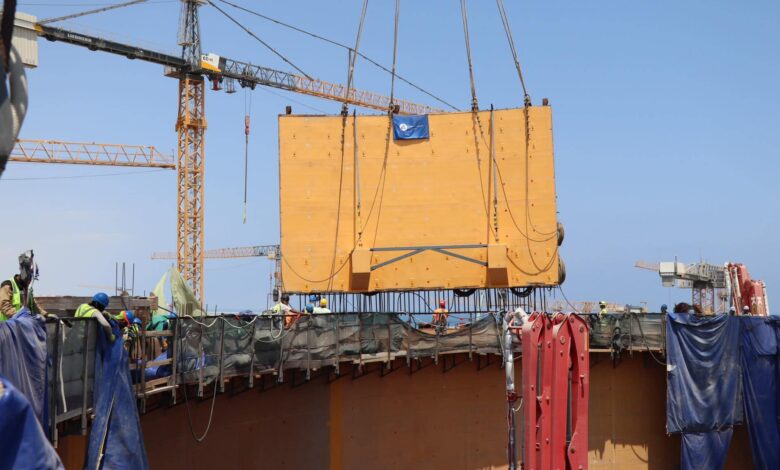

ومن المخطط الانتهاء من تركيب المستوى الخامس خلال أسبوعين من بدء الأعمال، حيث يتم تجميع الشرائح لتشكيل حلقة دائرية كاملة من وعاء الاحتواء الداخلي، باستخدام رافعة ثقيلة تبلغ قدرتها 2200 طن، بمشاركة فريق من المتخصصين ذوي الخبرات الواسعة في تنفيذ هذا النوع من الأعمال.

وتُنفذ عمليات التركيب وفق أعلى معايير الجودة والسلامة العالمية، مع خضوعها لعمليات تفتيش وفحص دقيقة من فرق المتابعة والإشراف التابعة لهيئة المحطات النووية لتوليد الكهرباء، وذلك بعد استيفاء الإجراءات والمتطلبات الرقابية من هيئة الرقابة النووية والإشعاعية المصرية.

وأكدت وزارة الكهرباء أن هذه الإجراءات تستهدف ضمان الالتزام بأقصى درجات الأمان والسلامة والجودة خلال جميع مراحل تنفيذ أعمال التركيب بالمحطة.

وقال الدكتور شريف حلمي، رئيس مجلس إدارة هيئة المحطات النووية لتوليد الكهرباء، إن بدء تركيب المستوى الخامس من وعاء الاحتواء الداخلي بالوحدة النووية الأولى يعكس الجهود المتواصلة والتنسيق الدقيق والتعاون مع الشريك الروسي، شركة آتوم ستروي إكسبورت.

وأضاف أن أعمال تنفيذ محطة الضبعة النووية تشهد تعاونًا بين أطقم المتابعة والإشراف التابعة لهيئة المحطات النووية، وفرق التركيب والهندسة والتصميم التابعة للمقاول العام الروسي للمشروع، بما يضمن تطبيق أعلى مستويات الجودة والأمان النووي.

من جانبه، قال أليكسي كونونينكو، نائب رئيس شركة آتوم ستروي إكسبورت ومدير مشروع إنشاء محطة الضبعة النووية، إن بدء تركيب المستوى الخامس من وعاء الاحتواء الداخلي للوحدة الأولى يمثل إحدى العمليات التنفيذية المهمة في المشروع.

وأوضح أن التقدم المحقق في تنفيذ هذا الهيكل يأتي نتيجة جهود العمال والفنيين والمشرفين والمهندسين والمصممين والمتخصصين المشاركين في المشروع، إلى جانب التعاون الفعال مع الجانب المصري باعتباره مالك المشروع.
