المحطات النووية تعلن اكتمال الصبة الخرسانية للمستوى الرابع بمفاعل الضبعة الأول

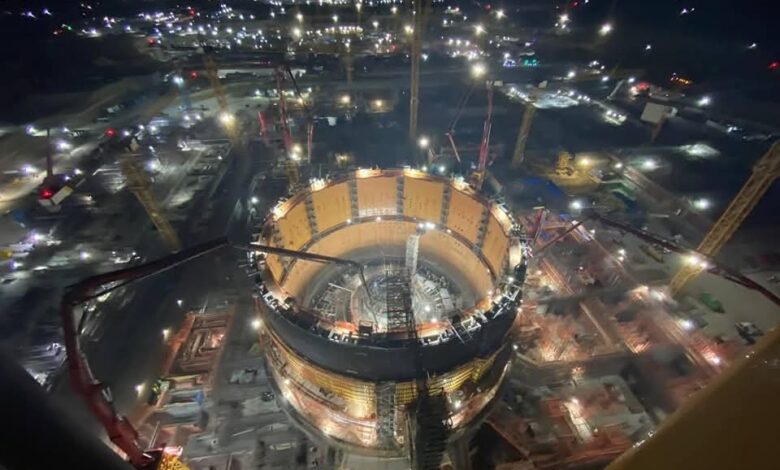

أعلنت هيئة المحطات النووية لتوليد الكهرباء الانتهاء من أعمال الصبة الخرسانية للمستوى الرابع لوعاء الاحتواء الداخلي بمبنى المفاعل في الوحدة النووية الأولى بمحطة الضبعة، وذلك ضمن مراحل تنفيذ المشروع وفقًا للجدول الزمني والفني المحدد.

واستغرقت أعمال الصب نحو 30 ساعة متواصلة، بمشاركة 160 متخصصًا موزعين على ورديتين، إلى جانب 20 فردًا عملوا على مدار الساعة لضمان استمرار تشغيل المعدات دون توقف.

وشملت الأعمال استخدام 5 مضخات خرسانية ذات أذرع توجيه، لصب نحو 1608 أمتار مكعبة من الخرسانة، ما أدى إلى زيادة ارتفاع مبنى المفاعل بنحو 9.6 متر، ليرتفع من منسوب +24.400 متر إلى +34.000 متر.

وقال الدكتور المهندس شريف حلمي، رئيس مجلس إدارة هيئة المحطات النووية، إن الانتهاء من الصبة الخرسانية للمستوى الرابع يمثل خطوة استراتيجية جديدة في مسار تنفيذ محطة الضبعة، ويعكس استمرار معدلات الإنجاز بالمشروع.

وأوضح أن هذا التقدم يأتي نتيجة التعاون والتنسيق بين هيئة المحطات النووية، بصفتها مالك ومشغل المشروع، وشركة «أتوم ستروي إكسبورت» الروسية، المقاول العام لمحطة الضبعة.

وأكد رئيس الهيئة استمرار متابعة جميع مراحل التنفيذ للتأكد من الالتزام بأعلى معايير الجودة والأمان النووي المعتمدة، بما يسهم في دعم خطط مصر لتنويع مصادر الطاقة وتحقيق أهداف التنمية المستدامة.

من جانبه، أكد أليكسي كونونينكو، نائب رئيس شركة «أتوم ستروي إكسبورت» ومدير مشروع محطة الضبعة، أن إنجاز أعمال المستوى الرابع يعكس كفاءة واحترافية فرق العمل المشاركة في المشروع.

وأشار إلى التخطيط لبدء تركيب المستوى الخامس من مبنى المفاعل بحلول منتصف أغسطس الجاري، على أن يتم لاحقًا تركيب الرافعة القطبية.

وأكدت هيئة المحطات النووية أن جميع أعمال الإنشاءات والتركيبات تخضع لعمليات التفتيش والفحص من جانب فرق المتابعة والإشراف التابعة للهيئة، عقب استيفاء الإجراءات الرقابية والحصول على الموافقات المطلوبة من هيئة الرقابة النووية والإشعاعية المصرية، بما يضمن الالتزام باشتراطات الأمان والجودة المعمول بها.
